【生产】生产排产、工序流转卡

来源:https://cloud.iocoder.cn/mes/pro/schedule-card/

生产排产与工序流转卡模块,由 yudao-module-mes 后端模块的 pro.task 和 pro.card 包实现,是生产管理中承接工单、驱动车间实际执行的核心环节。

本文涉及表如下图所示:

生产排产与流转卡模块

1. 生产排产(生产任务)

生产任务,由 MesProTaskController 提供接口。

1.1 表结构

省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段

CREATE TABLE `mes_pro_task` (
  `id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',
  `code` varchar(64) NOT NULL COMMENT '任务编码',
  `name` varchar(255) NOT NULL COMMENT '任务名称',

  `work_order_id` bigint NOT NULL COMMENT '生产工单编号',
  `workstation_id` bigint NOT NULL COMMENT '工作站编号',
  `route_id` bigint NOT NULL COMMENT '工艺路线编号',
  `process_id` bigint NOT NULL COMMENT '工序编号',
  `item_id` bigint NOT NULL COMMENT '产品物料编号',

  `quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '排产数量',
  `produced_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '已生产数量',
  `qualify_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '合格品数量',
  `unqualify_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '不良品数量',
  `changed_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '调整数量',

  `client_id` bigint DEFAULT NULL COMMENT '客户编号',
  `start_time` datetime DEFAULT NULL COMMENT '开始生产时间',
  `duration` int NOT NULL DEFAULT '1' COMMENT '生产时长(工作日,1=8小时)',
  `end_time` datetime DEFAULT NULL COMMENT '结束生产时间',
  `color_code` char(7) DEFAULT '#00AEF3' COMMENT '甘特图显示颜色',
  `finish_date` datetime DEFAULT NULL COMMENT '完成日期',
  `cancel_date` datetime DEFAULT NULL COMMENT '取消日期',

  `status` tinyint NOT NULL DEFAULT '0' COMMENT '任务状态',
  `remark` varchar(500) DEFAULT '' COMMENT '备注',
  PRIMARY KEY (`id`)
) ENGINE=InnoDB COMMENT='MES 生产任务';

① name 为任务名称,创建时由系统自动生成,格式为 {产品名}【{排产数量}】{单位名}。修改排产数量或产品后,名称会同步更新。

② work_order_id 关联 mes_pro_work_order 表的 id 字段,标识该任务属于哪个工单,详见 《【生产】生产工单》。

③ workstation_id 关联 mes_md_workstation 表的 id 字段,标识该任务分配到哪个工作站执行,详见 《【基础】车间设置、工作站设置》。

④ route_id 关联 mes_pro_route 表的 id 字段,process_id 关联 mes_pro_process 表的 id 字段,标识该任务所在的工艺路线和对应工序,详见 《【生产】工序设置、工艺流程》。

⑤ item_id 关联 mes_md_item 表的 id 字段,标识该任务生产的产品物料,详见 《【基础】物料产品、分类、计量单位》。

⑥ 数量相关字段:

字段 说明
quantity 排产数量(创建任务时填写)
produced_quantity 已生产数量(仅关键工序回写:关键非质检工序审批通过时即时累加,关键质检工序在 IPQC 完成后累加;非关键工序不更新)
qualify_quantity 合格品数量(回写时机同上)
unqualify_quantity 不良品数量(回写时机同上)
changed_quantity 调整数量(用于生产过程中的数量变更)

⑦ client_id 关联 mes_md_client 表(客户),创建任务时若未指定客户,系统自动从工单中继承,详见 《【基础】客户管理、供应商管理》。

⑧ start_time 为开始生产时间,duration 为生产时长(单位:工作日,1 工作日 = 8 小时),end_time 为结束生产时间(由前端根据 start_time + duration × 8小时 自动计算)。这三个字段用于甘特图展示。

⑨ color_code 为甘特图显示颜色,默认值 #00AEF3(蓝色),从工艺路线工序配置中继承。用户可在排产时自定义修改颜色以区分不同工序的任务。

⑩ status 为任务状态,对应 MesProTaskStatusEnum 枚举:

状态值 枚举 说明 触发方式
0 PREPARE 草稿 创建任务
4 FINISHED 已完成 工单完成时级联完成
5 CANCELED 已取消 工单取消时级联取消

任务状态说明

与工单的状态流转不同,生产任务没有独立的确认/完成/取消操作。任务的终态由关联工单驱动:


该表包含一个关联子表(注意:投料明细目前仅后端有接口实现,前端页面暂未集成):

1.2 管理后台

对应 [MES 系统 -> 生产管理 -> 生产排产] 菜单,对应 yudao-ui-admin-vue3 项目的 @/views/mes/pro/task 目录。

排产页面的整体设计思路是:以工艺路线的工序列表为导航,按工序维度分别管理该工序下的生产任务。页面由三部分组成:搜索栏 + 甘特图预览 + 待排产工单列表。

甘特图预览

页面上方展示排产甘特图,以只读模式展示。甘特图在页面初始化时按默认筛选条件(status=已确认, type=自行生产)加载一次,后续搜索/重置操作仅刷新下方工单列表,不会联动刷新甘特图。其中工单为 project 行(父级),任务为 task 行(子级),通过不同颜色区分工序。

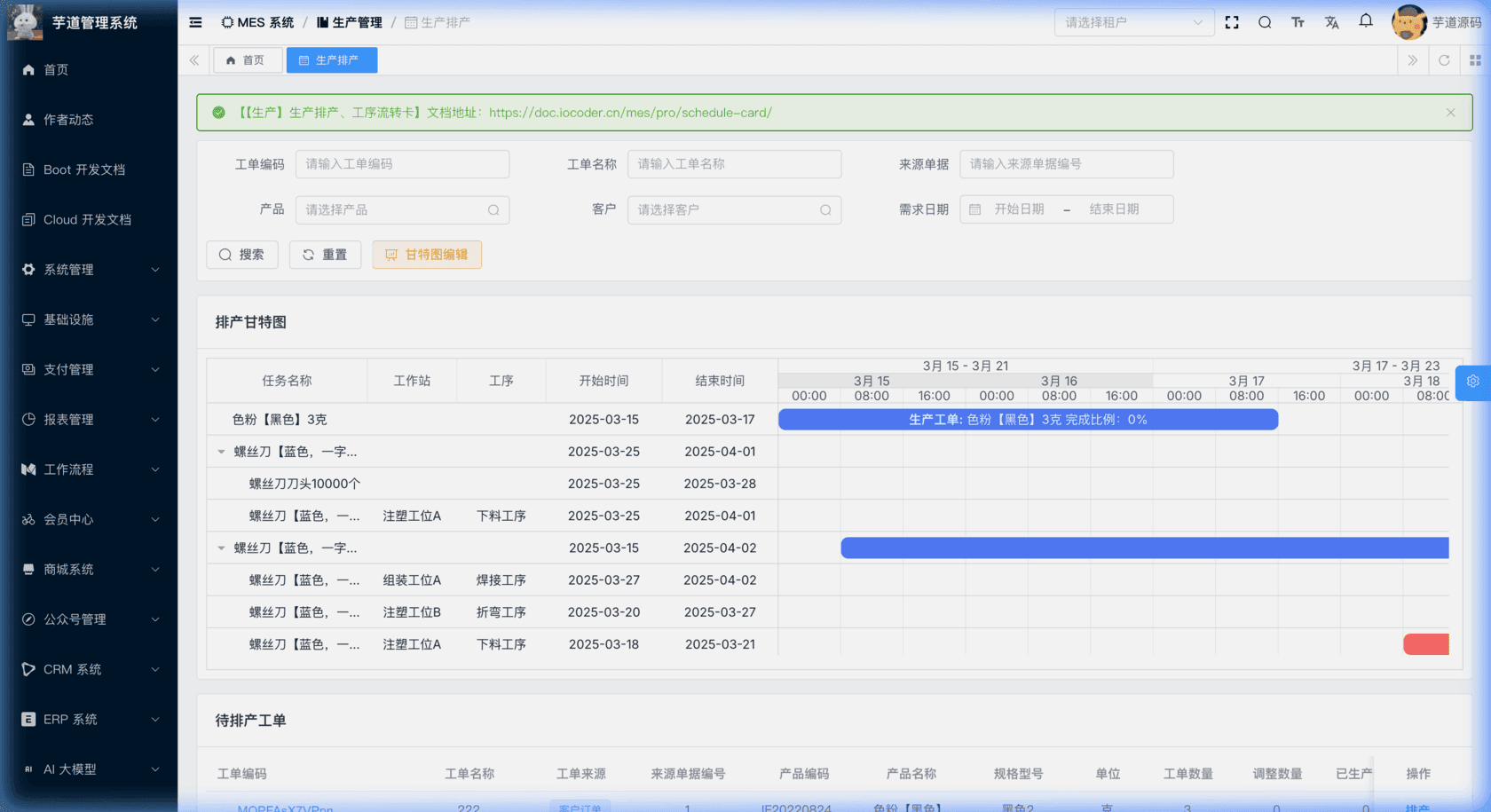

管理后台 - 排产甘特图

待排产工单列表

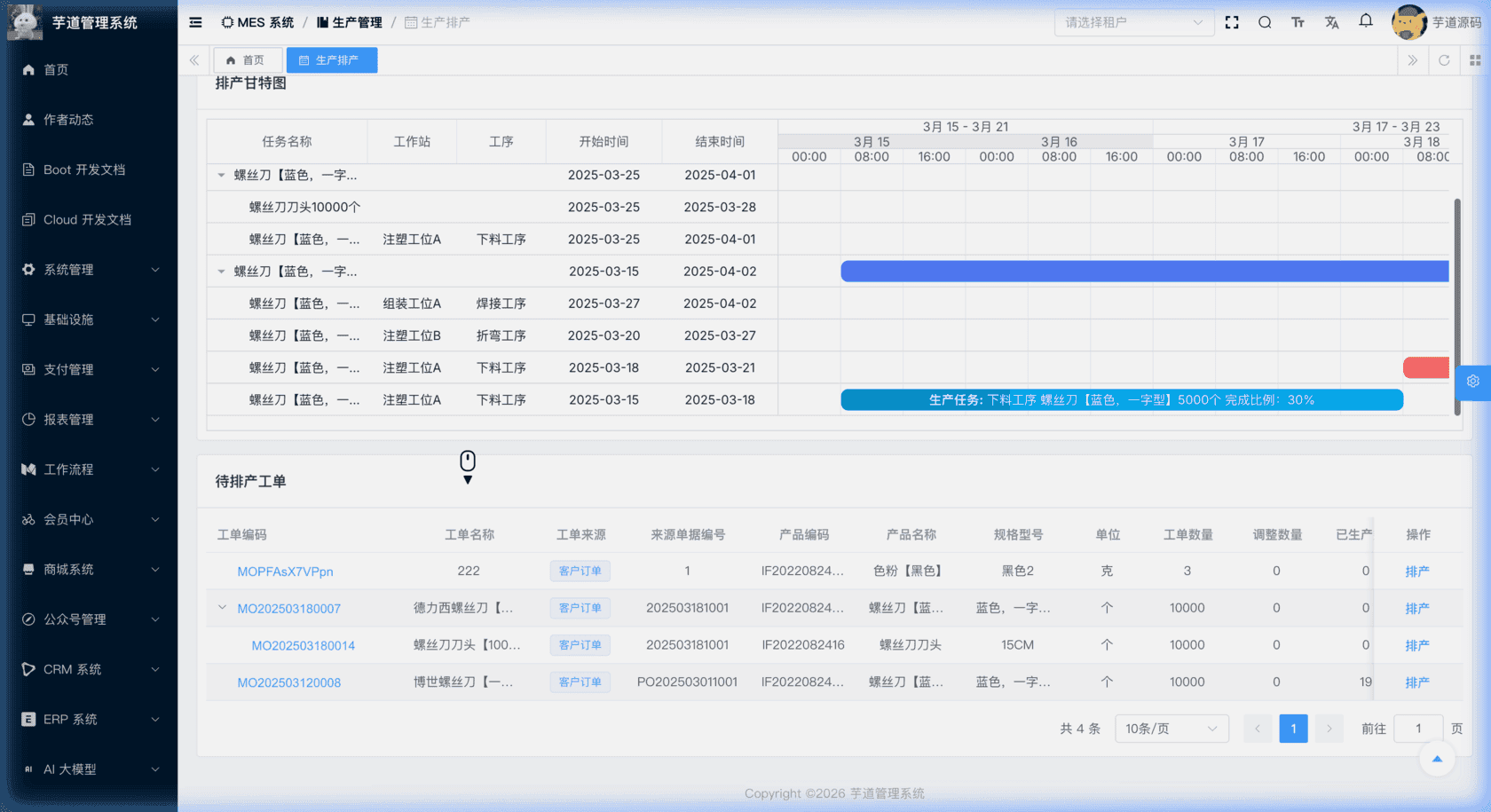

下方展示已确认且为自行生产类型的工单列表(固定筛选 status = 已确认, type = 自行生产),以树形表格呈现父子工单关系。列表展示工单编码、名称、来源类型、来源单据编号、产品信息、工单数量、调整数量、已生产数量、客户信息、需求日期和排产状态。

管理后台 - 待排产工单列表

排产

在工单列表中,点击「排产」按钮(仅在已确认状态的工单上显示),弹出排产对话框。

对话框上半部分以只读方式展示工单表头信息(编码、名称、来源、类型、产品、数量、客户、批次号、需求日期、状态等)。

对话框下半部分展示该工单关联产品的工艺路线工序导航条,按排序展示所有工序。点击不同工序,切换显示对应工序下的任务列表。用户通过【新增任务】按钮逐条创建生产任务,每次指定一个工作站及其排产参数(排产数量、开始时间、生产时长等)。

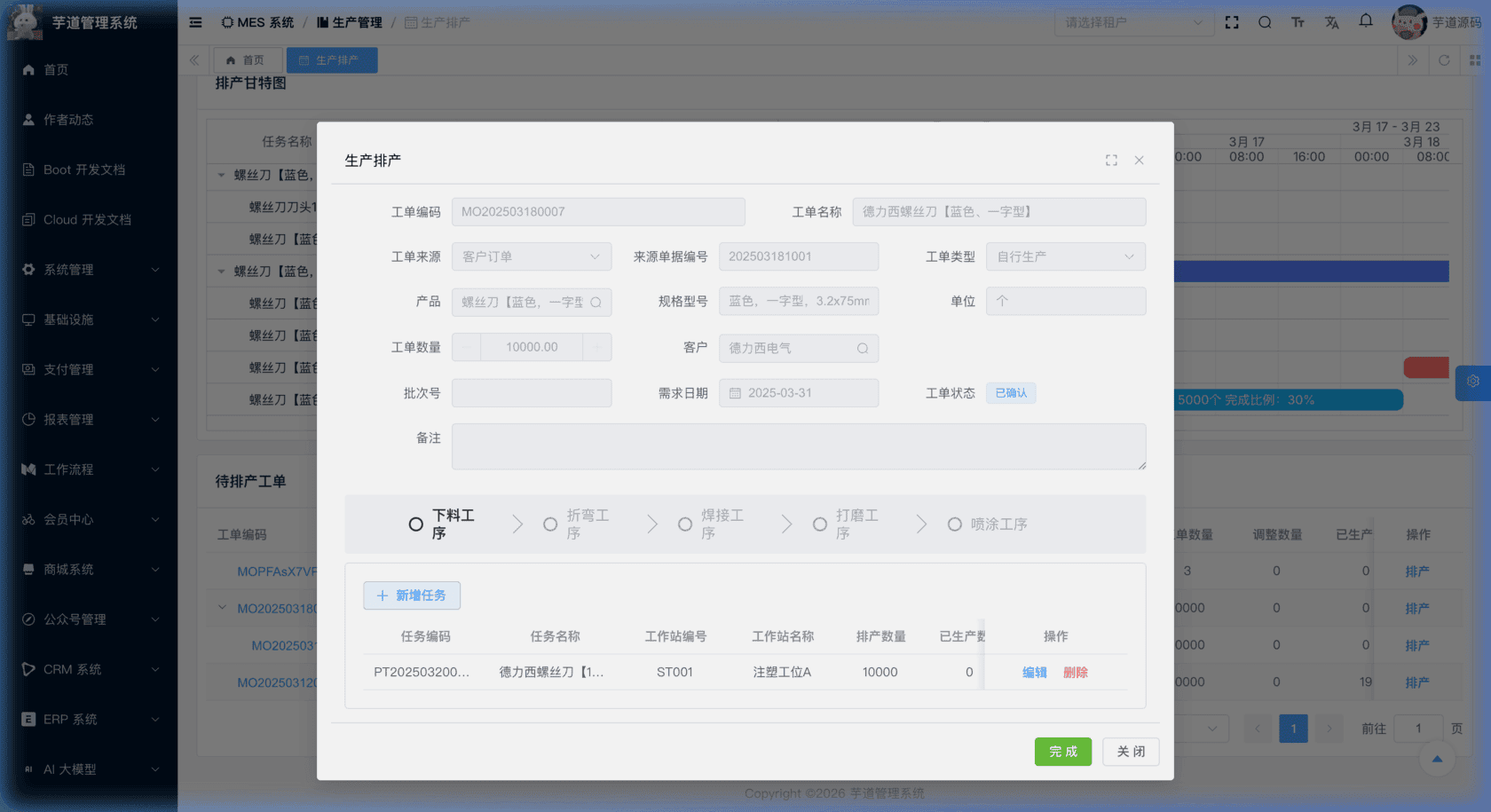

管理后台 - 排产对话框

工艺路线自动加载

打开排产对话框时,系统自动根据工单的产品编号查询关联的工艺路线及其工序列表。如果产品未配置工艺路线,会提示"当前产品未配置工艺路线,请先在工艺路线中维护"。

新增任务

在某道工序的任务列表中,点击【新增任务】按钮,弹出任务新增表单。系统自动带入工单、工艺路线、工序、产品等上下文参数(不在表单中显示),用户只需填写工作站、排产数量、开始时间和生产时长:

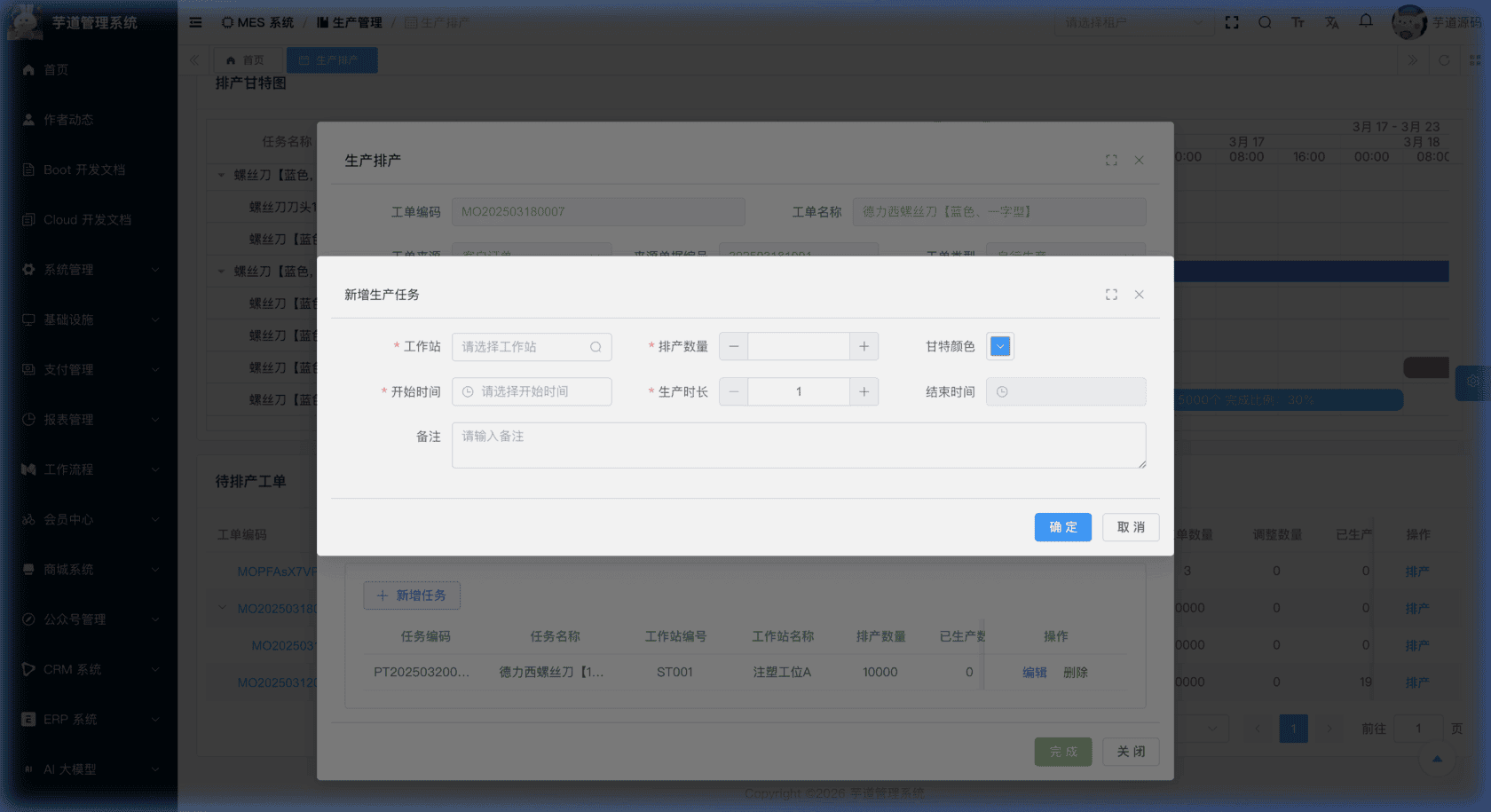

管理后台 - 新增任务

甘特图编辑

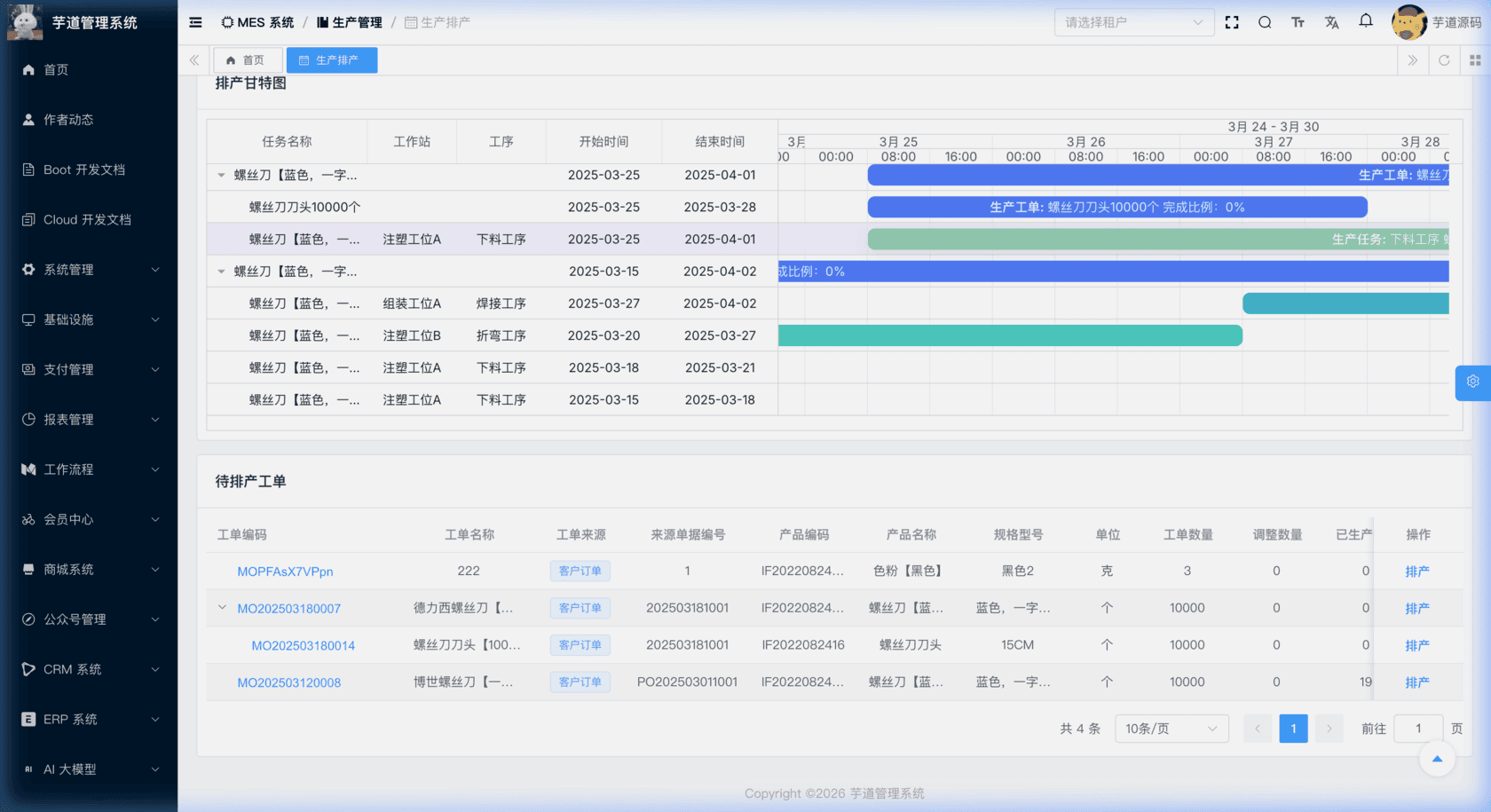

在搜索栏右侧点击【甘特图编辑】按钮,跳转到独立的甘特图编辑页面(路由名 MesProTaskGanttEdit,源码文件为 @/views/mes/pro/task/edit/index.vue),支持通过拖拽方式直接调整任务的开始时间和持续时长,方便对整个工厂的多个工单进行统筹排产、合理分配产能。

管理后台 - 甘特图编辑

完成工单

在排产对话框底部点击【完成】按钮,确认后会自动完成该工单及其下所有生产任务(级联更新为「已完成」状态)。完成后工单不可再排产。

★ 生产任务投料(后端接口已实现,前端暂未集成):由 mes_pro_task_issue 表存储,记录生产任务的投料明细。由 MesProTaskIssueController 提供接口。

mes_pro_task_issue 表结构

省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段

CREATE TABLE `mes_pro_task_issue` (
  `id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',

  `task_id` bigint NOT NULL COMMENT '生产任务编号',
  `work_order_id` bigint DEFAULT NULL COMMENT '生产工单编号',
  `workstation_id` bigint DEFAULT NULL COMMENT '工作站编号',

  `source_doc_type` varchar(64) DEFAULT NULL COMMENT '来源单据类型',
  `source_doc_id` bigint NOT NULL COMMENT '来源单据编号',
  `source_line_id` bigint DEFAULT NULL COMMENT '来源单据行编号',
  `source_doc_code` varchar(64) DEFAULT NULL COMMENT '来源单据编码',

  `batch_code` varchar(64) DEFAULT NULL COMMENT '投料批次',

  `item_id` bigint DEFAULT NULL COMMENT '产品物料编号',
  `unit_measure_id` bigint DEFAULT NULL COMMENT '单位编号',

  `issued_quantity` decimal(12,2) DEFAULT '0.00' COMMENT '总投料数量',
  `available_quantity` decimal(12,2) DEFAULT '0.00' COMMENT '当前可用数量',
  `used_quantity` decimal(12,2) DEFAULT '0.00' COMMENT '当前使用数量',

  `remark` varchar(500) DEFAULT '' COMMENT '备注',
  PRIMARY KEY (`id`)
) ENGINE=InnoDB COMMENT='MES 生产任务投料';

① task_id 关联 mes_pro_task 表的 id 字段,标识该投料记录属于哪个生产任务。

② work_order_id 关联 mes_pro_work_order 表的 id 字段,冗余工单编号以便快速查询。

③ source_doc_* 系列字段记录投料的来源单据信息(如生产领料单),用于追溯物料从仓库到生产线的流转路径。

④ item_id 关联 mes_md_item 表的 id 字段,标识投料的物料产品。unit_measure_id 关联 mes_md_unit_measure 表的 id 字段。

⑤ issued_quantity 为总投料数量,available_quantity 为当前可用数量,used_quantity 为当前已使用数量。业务约定 available = issued - used,但当前服务层为普通 CRUD,不会自动维护三者关系,需由调用方保证一致性。

2. 工序流转卡

工序流转卡,由 MesProCardController 提供接口。

2.1 表结构

省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段

CREATE TABLE `mes_pro_card` (
  `id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',
  `code` varchar(64) NOT NULL COMMENT '流转卡编码',

  `work_order_id` bigint NOT NULL COMMENT '生产工单编号',

  `item_id` bigint NOT NULL COMMENT '产品物料编号',
  `batch_code` varchar(64) DEFAULT NULL COMMENT '批次号',

  `transfered_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '流转数量',

  `status` tinyint NOT NULL DEFAULT '0' COMMENT '状态',

  `remark` varchar(500) DEFAULT '' COMMENT '备注',
  PRIMARY KEY (`id`)
) ENGINE=InnoDB COMMENT='MES 生产流转卡';

① code 为流转卡编码,支持手动输入或通过编码规则自动生成(点击「生成」按钮)。

② work_order_id 关联 mes_pro_work_order 表的 id 字段,且要求工单处于已确认状态才能创建流转卡,详见 《【生产】生产工单》。创建时还会校验 item_id 必须与工单的产品一致。

③ item_id 关联 mes_md_item 表的 id 字段,标识流转跟踪的产品物料,详见 《【基础】物料产品、分类、计量单位》。

④ transfered_quantity 为本批次的流转数量。

⑤ status 复用 MesProWorkOrderStatusEnum 枚举:

状态值 枚举 说明 可执行操作
0 PREPARE 草稿 编辑、提交、删除
1 CONFIRMED 已确认 完成、取消
2 FINISHED 已完成 —
3 CANCELED 已取消 —

状态流转说明

创建 ──→ 草稿(0) ──提交──→ 已确认(1) ──完成──→ 已完成(2)
              │               │
              └──取消──→ 已取消(3) ←──取消──┘

该表包含一个子表,在管理后台的新增/编辑弹窗中以分隔线下方的列表形式维护,在详情/完成弹窗中只读展示:

2.2 管理后台

对应 [MES 系统 -> 生产管理 -> 工序流转卡] 菜单,对应 yudao-ui-admin-vue3 项目的 @/views/mes/pro/card 目录。

列表

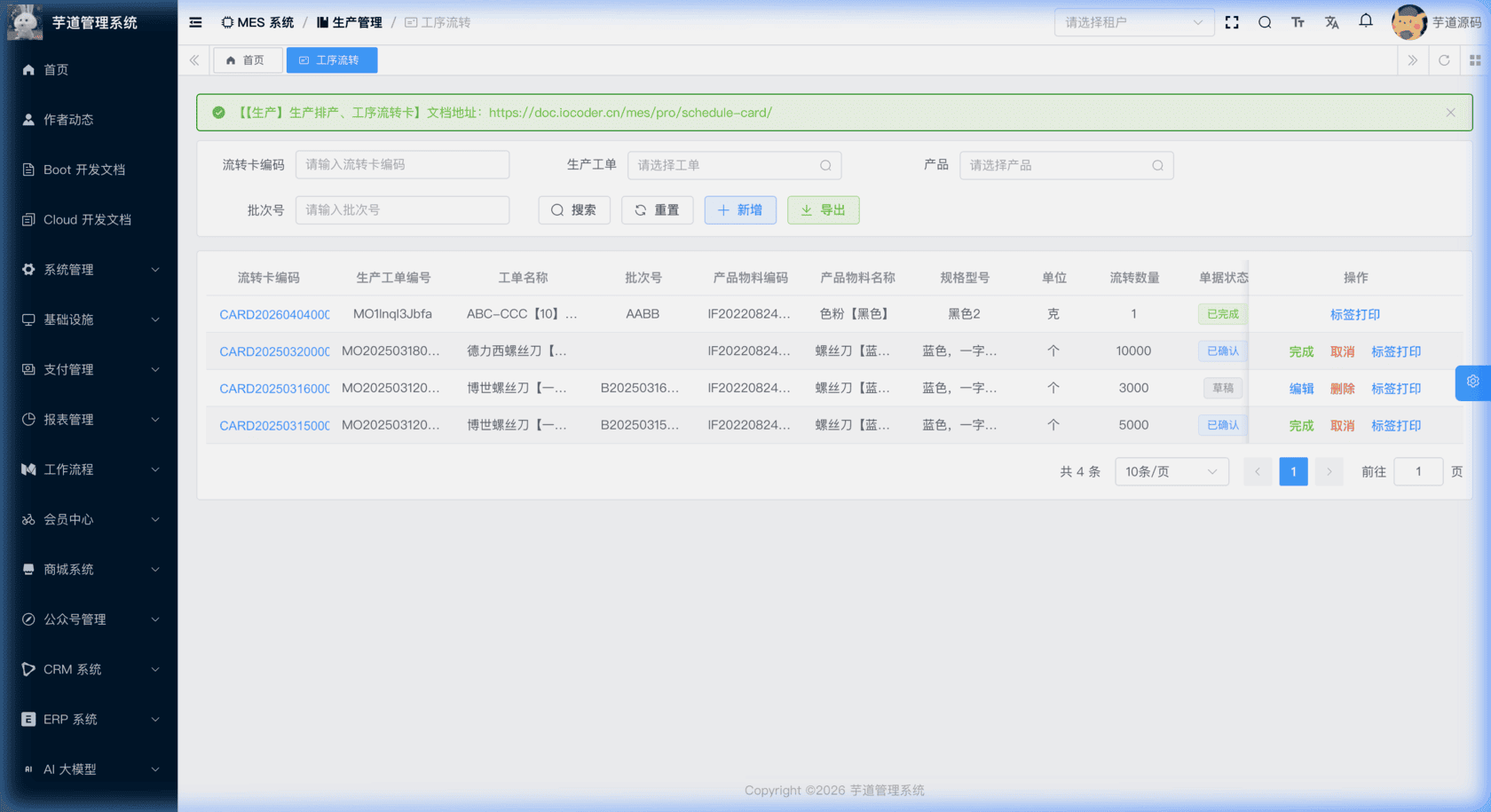

支持按流转卡编码、生产工单、产品、批次号等条件搜索。列表展示流转卡编码、工单编号、工单名称、批次号、产品物料信息、单位、流转数量、单据状态等。

管理后台 - 流转卡列表

新增

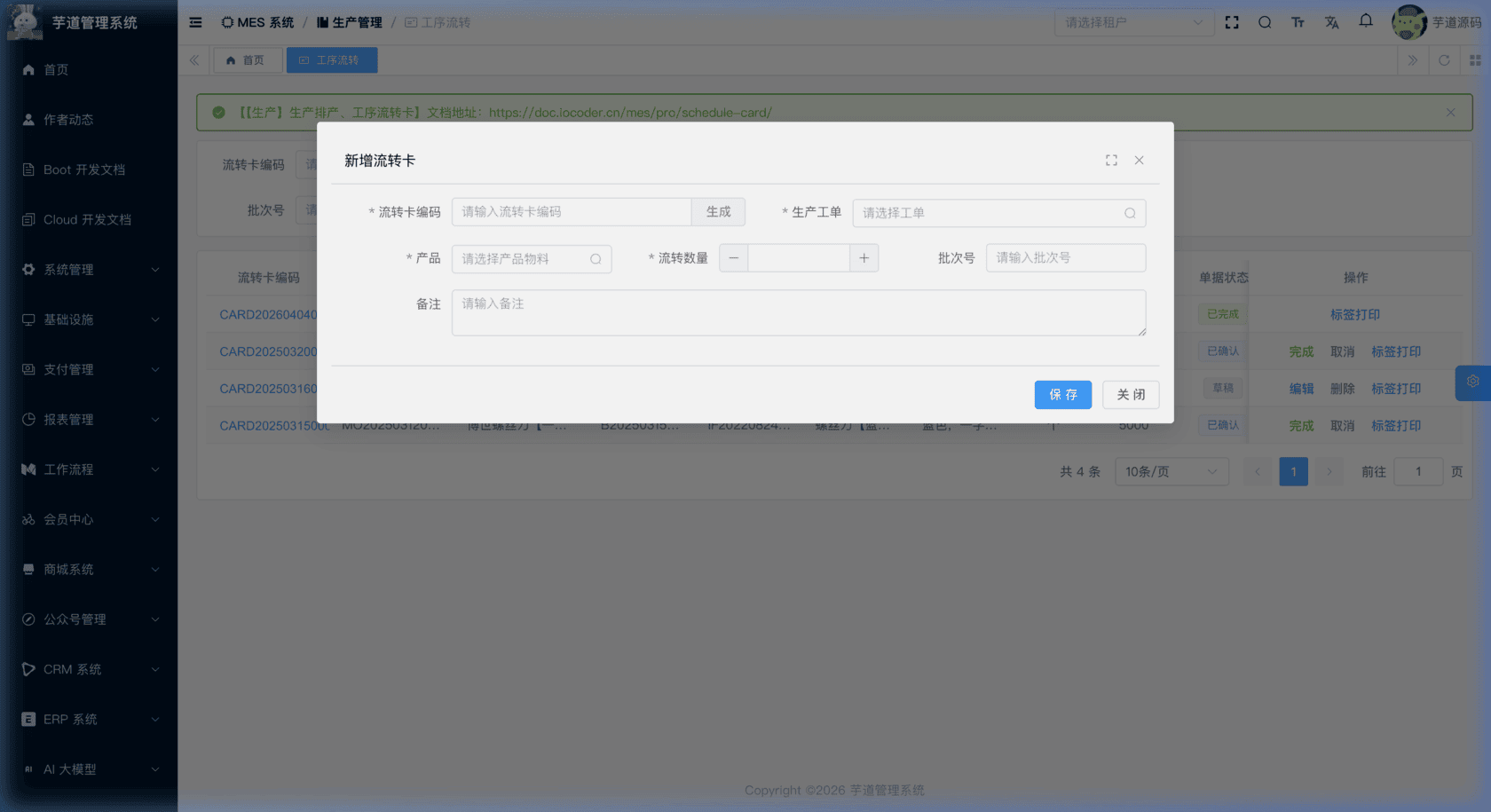

点击【新增】按钮,弹出流转卡新增表单。主要填写流转卡编码(可点击「生成」按钮自动生成)、生产工单(仅显示已确认状态的工单)、产品、流转数量、批次号。新建成功后弹窗自动切换为编辑模式,并在表单下方展示工序记录列表。

管理后台 - 流转卡新增

修改

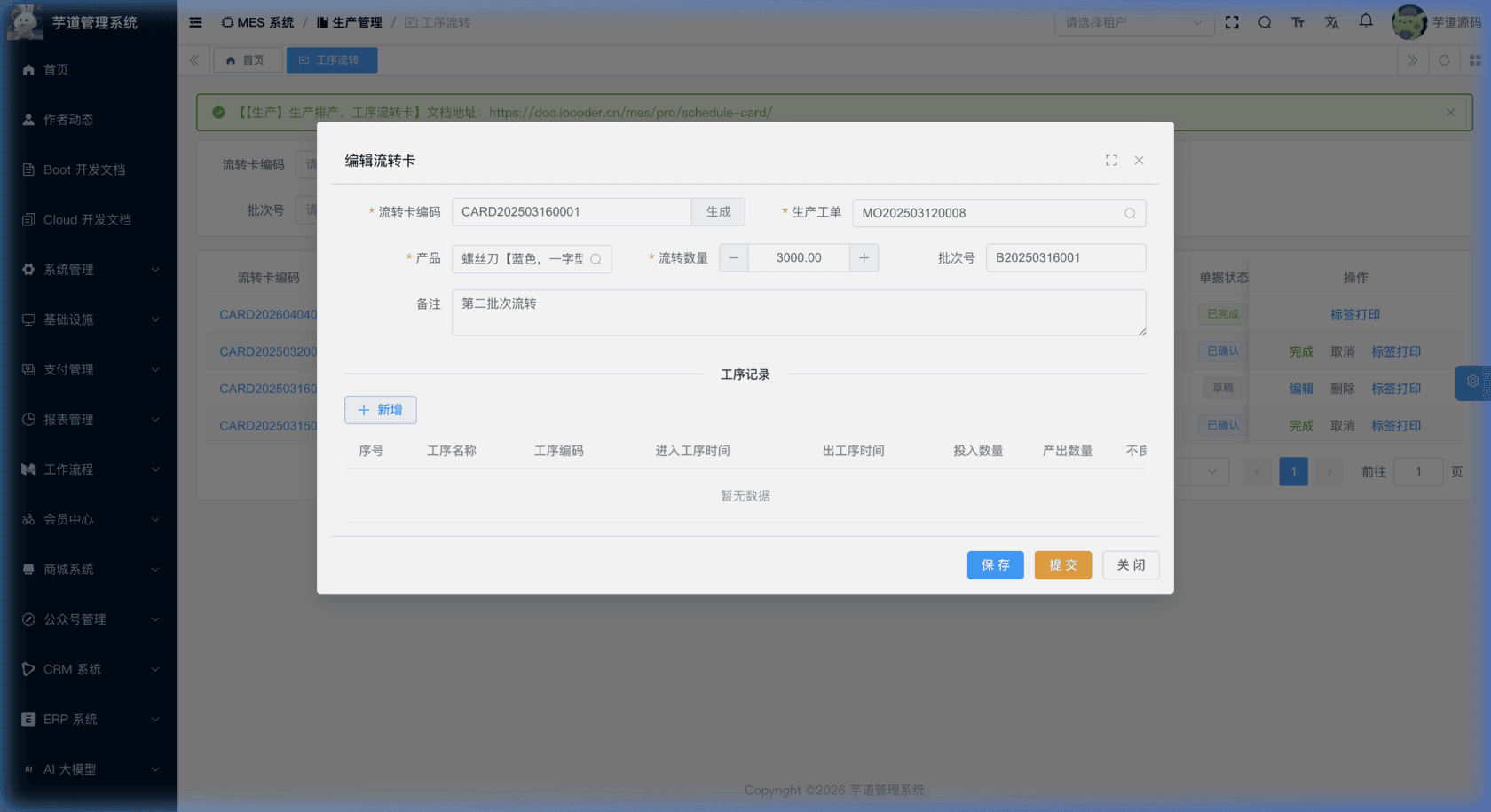

点击流转卡编码链接会进入详情弹窗;点击【编辑】按钮(仅草稿状态显示)才会进入修改表单。表单下方通过 el-divider 分隔展示工序记录列表。

管理后台 - 流转卡修改

★ 工序记录(流转卡编辑弹窗下方):由 mes_pro_card_process 表存储,记录产品在每道工序中的流转数据。由 MesProCardProcessController 提供接口。

mes_pro_card_process 表结构

省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段

CREATE TABLE `mes_pro_card_process` (
  `id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',

  `card_id` bigint NOT NULL COMMENT '流转卡编号',

  `sort` int DEFAULT NULL COMMENT '序号',

  `process_id` bigint DEFAULT NULL COMMENT '工序编号',

  `input_time` datetime DEFAULT NULL COMMENT '进入工序时间',
  `output_time` datetime DEFAULT NULL COMMENT '出工序时间',

  `input_quantity` decimal(14,2) DEFAULT NULL COMMENT '投入数量',
  `output_quantity` decimal(14,2) DEFAULT NULL COMMENT '产出数量',
  `unqualified_quantity` decimal(14,2) DEFAULT NULL COMMENT '不合格品数量',

  `workstation_id` bigint DEFAULT NULL COMMENT '工位编号',

  `user_id` bigint DEFAULT NULL COMMENT '操作人编号',

  `ipqc_id` bigint DEFAULT NULL COMMENT '过程检验单编号',

  `remark` varchar(500) DEFAULT '' COMMENT '备注',
  PRIMARY KEY (`id`),
  KEY `idx_card_id` (`card_id`)
) ENGINE=InnoDB COMMENT='MES 流转卡工序记录';

① card_id 关联 mes_pro_card 表的 id 字段,标识该工序记录属于哪张流转卡。

② sort 为工序序号,决定工序记录在列表中的展示顺序。当前系统无基于该字段的工序执行控制逻辑。

③ process_id 关联 mes_pro_process 表的 id 字段,标识当前工序,详见 《【生产】工序设置、工艺流程》。

④ input_time 为进入工序时间,output_time 为出工序时间,用于记录产品在该工序的停留时间。

⑤ input_quantity 为投入数量,output_quantity 为产出数量,unqualified_quantity 为不合格品数量。通过这三个字段追踪每道工序的质量损耗情况。

⑥ workstation_id 关联 mes_md_workstation 表的 id 字段,标识该工序在哪个工作站执行。

⑦ user_id 关联 system_users 表的 id 字段,标识该工序的操作人。

⑧ ipqc_id 为过程检验单编号,预留字段,用于后续对接 IPQC 检验模块。当前后端未校验该字段,前端也未提供维护入口,流转卡工序记录尚未与 IPQC 模块打通,详见 《【质量】过程检验(IPQC)》。

提交

在编辑弹窗底部点击【提交】按钮(仅草稿状态显示)。系统校验流转卡为草稿状态后,直接更新状态为已确认。提交后流转卡主表和工序记录均不可再修改(后端通过 validateCardExistsAndPrepare 校验草稿状态)。

完成

流转卡处于已确认状态时,在列表页点击【完成】按钮或在弹窗中操作,将流转卡标记为已完成。

取消

在列表页点击【取消】按钮(当前仅已确认状态显示),需二次确认。取消后不可恢复。
